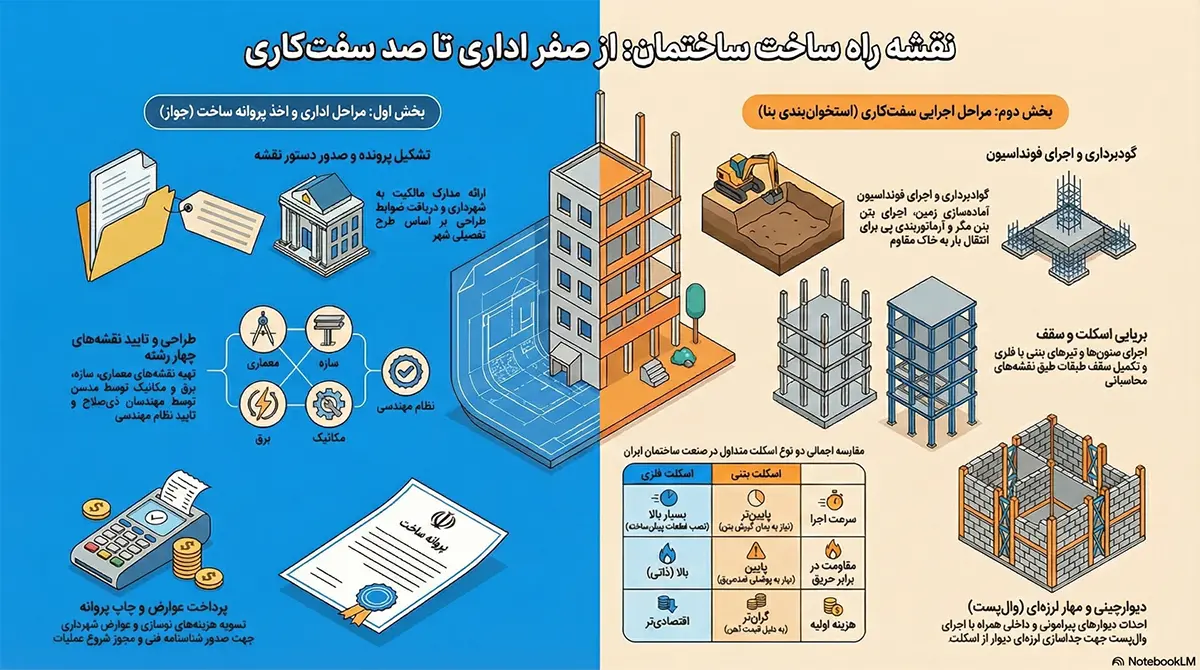

ساختمانسازی در ایران فرآیندی پیچیده و چندوجهی است که از تملک زمین آغاز شده و تا صدور سند تفکیکی و بهرهبرداری نهایی ادامه مییابد. برای موفقیت در این مسیر، داشتن یک چک لیست کامل مراحل ساختمان سازی الزامی است تا از توقفهای ناشی از کمبود نقدینگی یا چالشهای اداری جلوگیری شود. در این گزارش تخصصی، مراحل ساخت ساختمان از صفر تا صد را با جزئیات فنی و حقوقی بررسی میکنیم.

فاز اول: چکلیست جامع قبل از ساخت و ساز (مطالعات و مجوزها)
پیش از هرگونه عملیات اجرایی، انجام اقدامات زیر برای مشروعیتبخشی به پروژه ضروری است:
- تملک زمین و استعلام حقوقی: اطمینان از عدم وجود معارض و بررسی طرحهای تعریض گذر شهرداری.
- نقشهبرداری و آزمایش خاک (ژئوتکنیک): تعیین ظرفیت باربری خاک برای محاسبات فونداسیون.
- دریافت پروانه ساخت: این سند که حکم شناسنامه ساختمان را دارد، مشخصاتی چون تعداد طبقات، سطح اشغال و مشخصات مهندسان ناظر را تعیین میکند.
- برآورد بودجه (متره و برآورد): تعیین دقیق مقادیر مصالح و هزینههای اجرایی بر اساس فهرست بها.
| مرحله اداری | مستندات مورد نیاز | مرجع رسیدگی |
|---|---|---|
| تشکیل پرونده | سند مالکیت، کارت ملی، فیش نوسازی | دفاتر خدمات الکترونیک شهر |
| صدور دستور نقشه | گزارش بازدید کارشناس و تایید بر و کف | شهرداری منطقه |
| تایید نقشهها | برگههای تعهد مهندسین (برگه سبز) | نظام مهندسی/شهرداری |
| چاپ پروانه | رسید عوارض و قرارداد ناظر | شهرداری |
فاز دوم: عملیات سفتکاری و اسکلت سازه
پس از اخذ جواز، نوبت به بخش “جسم” ساختمان میرسد که پایداری سازه را تضمین میکند.
۱. گودبرداری و سازه نگهبان
عمق گودبرداری بر اساس تعداد طبقات زیرزمین تعیین میشود. در این مرحله برای جلوگیری از ریزش ساختمانهای مجاور، اجرای سازه نگهبان (مانند نیلینگ یا مهار متقابل) حیاتی است.
۲. فونداسیون و پیریزی
این مرحله شامل سه بخش اصلی است:
- بتن مگر: لایهای به ضخامت ۱۰ تا ۱۵ سانتیمتر برای ایجاد سطح تراز .
- آرماتوربندی: استفاده از میلگردهای مششده طبق نقشههای محاسباتی. برای خرید مقاطع فولادی با کیفیت، مراجعه به یک بنگاه آهن در تهران میتواند هزینههای تامین مصالح را بهینهسازی کند.
- قالببندی و بتنریزی: استفاده از ویبراتور برای خروج حبابهای هوا و جلوگیری از بتن کرمو.
۳. اجرای اسکلت (بتنی یا فلزی)
انتخاب نوع اسکلت به بودجه و سرعت اجرا بستگی دارد. اسکلت بتنی هزینه کمتری دارد و در برابر آتشسوزی مقاومتر است، اما اسکلت فلزی سرعت اجرای بالاتری دارد [۹، ۲۱۶]. در این مرحله ستونها، تیرها و سقفها اجرا میشوند.
۴. دیوارچینی و والپست
پس از اتمام اسکلت، دیوارچینی با بلوکهای سفالی، لیکا یا هبلکس انجام میشود. مطابق آییننامه ۲۸۰۰، اجرای والپست (مهار لرزهای) برای جلوگیری از واژگونی دیوارها در زلزله الزامی است.
فاز سوم: تاسیسات زیربنایی
این بخش شریانهای حیاتی ساختمان را تشکیل میدهد و شامل موارد زیر است:
- تاسیسات مکانیکی: لولهکشی آب سرد و گرم (اغلب لولههای ۵ لایه)، فاضلاب و لولهکشی گاز مطابق مبحث ۱۷.
- تاسیسات الکتریکی: کابلکشی روشنایی، پریزها، سیستم اعلام حریق و چاه ارت.
فاز چهارم: نازککاری و نماسازی
در این فاز از مراحل ساخت ساختمان، بنا از حالت خام خارج شده و آماده سکونت میشود:
- شمشهگیری و سفیدکاری: ایجاد سطوح کاملاً صاف روی دیوارها با گچ و خاک.
- عایقکاری رطوبتی: اجرای ایزوگام یا قیرگونی در سرویسهای بهداشتی و آشپزخانه.
- کفسازی و کاشیکاری: استفاده از سرامیک، سنگ یا پارکت.
- نماسازی: اجرای نمای بیرونی با سنگ، آجر یا ترکیبی. در این مرحله به دلیل کار در ارتفاع، بستن داربست اصولی اهمیت زیادی دارد. سازندگان عزیز میتوانند برای اطلاع از قیمت بست داربست و تامین تجهیزات ایمنی نما به منابع معتبر مراجعه کنند.
جدول مشخصات فنی و استانداردهای مصالح
| پارامتر فنی | مقدار/استاندارد پیشنهادی | مرجع مقررات ملی |
|---|---|---|
| عیار بتن فونداسیون | ۳۰۰ تا ۴۰۰ کیلوگرم بر متر مکعب | مبحث ۹ |
| ضخامت بتن مگر | ۱۰ تا ۱۵ سانتیمتر | مبحث ۷ |
| پوشش بتن روی میلگرد (کاور) | ۵ تا ۷.۵ سانتیمتر در فونداسیون | مبحث ۹ |
| لولهکشی گاز | لولههای مانیسمان یا API | مبحث ۱۷ |
| ایمنی کارگاه | کلاه، کفش کار و حمایل ایمنی | مبحث ۱۲ |
| مصرف میلگرد اسکلت بتنی | ۴۰ تا ۵۵ کیلوگرم بر متر مربع |
فاز پنجم: اتمام کار و فرآیندهای حقوقی پایانی
پس از اتمام عملیات فیزیکی، ساختمان وارد مرحله حقوقی نهایی میشود:
- گواهی پایان کار: شهرداری پس از تایید گزارش مهندسان ناظر و اطمینان از عدم تخلف، این گواهی را صادر میکند.
- صورتمجلس تفکیکی: اداره ثبت اسناد بر اساس پایانکار، مساحت دقیق هر واحد، انباری و پارکینگ را اندازهگیری میکند.
- صدور سند تکبرگ: ابطال سند مادر و تنظیم تقسیمنامه برای صدور اسناد مجزا.
نکات کلیدی در مراحل ساخت ساختمان از صفر تا صد
- مدیریت ریسک و بیمه: تهیه “بیمه مسئولیت مدنی کارفرما” برای پوشش حوادث احتمالی کارگران و همسایگان الزامی است.
- نگهداری ساختمان: سرویسهای دورهای آسانسور و تست سیستمهای حریق طول عمر بنا را افزایش میدهد.
- تطبیق با مبحث ۱۹: عایقبندی حرارتی و استفاده از پنجرههای دوجداره برای کاهش هدررفت انرژی و دریافت تاییدیه پایانکار ضروری است.
نتیجهگیری ساختوساز موفق نیازمند تسلط بر مراحل ساخت ساختمان و همکاری با متخصصان است. استفاده از مصالح استاندارد و تامین آهنآلات از مراکز معتبری همچون بنگاه آهن در تهران، علاوه بر تضمین استحکام، از نظر اقتصادی نیز به صرفه خواهد بود. با رعایت این چکلیست و استانداردهای ۲۳گانه مقررات ملی ساختمان، میتوانید پروژهای ایمن و پربازده را به سرانجام برسانید.
